한울6호기, 제14차 계획예방정비 착수

- 약 66.5일간의 일정으로 연료교체 및 예방점검 수행 예정 -

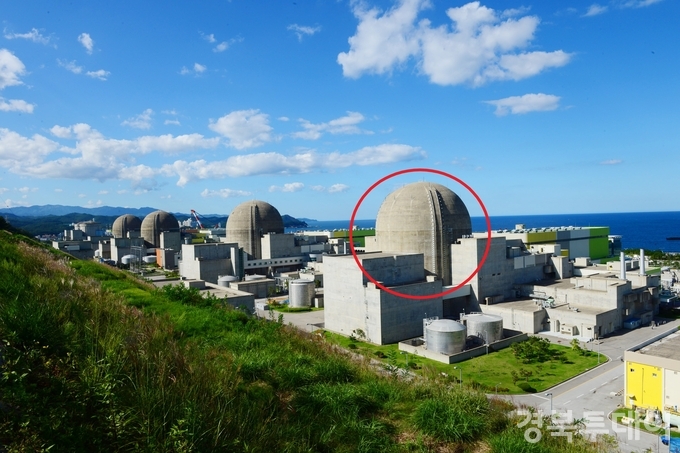

[ 경북 투데이 보도국 ]    =====    국수력원자력() 한울원자력본부(본부장 이세용, 이하 한울본부) 한울6호기(가압경수로형, 100kW)318일 오전 10시에 발전을 정지하고 약 66.5일간의 일정으로 제14차 계획예방정비에 착수했다라고 밝혔다.





한울6호기는 계획예방정비 기간 동안 동해안 송전제약 해소를 위한 차단기 용량 증대 공사, 취수구 부착식 앵커 교체 등의 설비개선을 수행하고, 원자력안전법에 따른 각종 법정검사와 규제기관의 적합성 확인 후 원자력안전위원회의 가동 승인을 받아 5월 중 발전을 재개할 예정이다
